連日來,胡家河礦聚焦401110工作面設備恢復這一關鍵任務,經過連續10天攻堅,于1月13日圓滿完成所有設備恢復工作,為礦井高產穩產奠定了堅實基礎。

統籌部署 繪就高效推進“作戰圖”
“401110工作面是礦井歲末年初采掘接續的主戰場,設備恢復的進度與質量,直接關系到后續生產能否順暢銜接、年度目標能否穩步推進!”在專題部署會上,該礦領導班子話語堅定,為本次攻堅任務定下了“高效協同、確保無誤”的總基調。
為確保任務高效有序推進,該礦第一時間成立專項領導小組,從前期準備、安全管控、勞動組織等方面進行全鏈條統籌部署。嚴格執行“時間、任務、人員、措施”四到位原則,精心編制《401110工作面恢復生產方案》與《401110工作面設備恢復安全技術措施》,將施工節點細化到小時、責任分工明確到個人、應急預案落實到細節。恢復期間,部門、區隊嚴格執行跟班值守制度,全面推行“掛圖作戰”,實時跟蹤進度;堅持每班“一匯報、一復盤”,做到當日問題當日解決、次日任務提前安排,為施工全過程繪制了清晰的“路線圖”,確保各環節壓茬推進、無縫銜接。
精準施策 啃下技術攻堅“硬骨頭”
“技術攻堅是設備恢復的核心,必須選派精干力量,劃區域、分類別開展作業,既要搶進度更要保質量!全礦上下要擰成一股繩、鉚足一股勁,堅決啃下這塊硬骨頭!”該礦向全體干部職工發出動員令,吹響了攻克技術難關的沖鋒號。
由于工作面長期封閉,液壓支架安全閥、立柱及油缸等部件銹蝕嚴重,前后尾梁與護幫板存在卸載隱患,遠程供液、供電系統恢復及轉載機、破碎機、刮板輸送機、采煤機等多臺核心設備均需全面恢復,諸多難題擺在面前。面對挑戰,該礦迅速組建專業攻堅“尖刀班”,以生產準備隊為核心,從綜采隊、皮帶隊等區隊抽調技術骨干,組建起一支經驗豐富、技術過硬的攻堅隊伍,精準研判設備“病癥”。期間,對128臺支架檢修調試,全面排查液壓系統管路,更換破損管路430米、密封件56個。技術骨干現場蹲點指導各臺設備組裝,日均工作量達計劃的120%,累計攻克技術難點5項,隱患整改完成率達90%。

精細調試 跑出設備恢復“加速度”

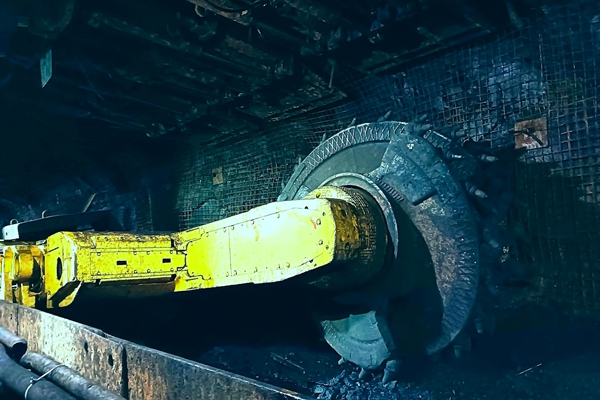

1月11日,帶式輸送機率先恢復運轉;1月12日,轉載機、前后溜驅動安裝到位并試轉成功,攻堅進程全面提速;1月13日,采煤機安裝完畢且運轉正常,核心設備全部“歸位”……在緊張有序的推進中,401110工作面設備恢復關鍵節點逐一落實,勝利在望。
隨著各核心設備檢修完畢,攻堅重心轉向復位安裝與聯動調試。所有支架動作同步、護幫到位,支護強度達標;刮板輸送機、破碎機、轉載機驅動組裝,同步銜接皮帶輸送機,實現“三機”配套對接,工作面電纜敷設、開關調試,累計敷設高低壓電纜1600米,調試高低壓開關16臺,保障供電系統穩定可靠。設備恢復期間,礦領導每日現場督導,協調解決配件供應、人員調配等問題,更換各類配件150余件,緊急調配液壓密封件、煤機等關鍵配件3批次,確保施工進度不受影響。1月13日晚,所有核心設備全部復位安裝到位,為期10天的401110工作面設備恢復攻堅任務圓滿收官,為礦井新年采掘接續按下“快進鍵”。
此次401110工作面設備恢復攻堅,充分展現了胡家河礦干部職工敢打硬仗、能打勝仗的優良作風。下一步,該礦將認真總結攻堅經驗,持續優化設備檢修流程,提升部門協同作戰能力,以更加扎實的舉措保障采掘接續,全力推動礦井高質量發展。(杜曉鵬)
